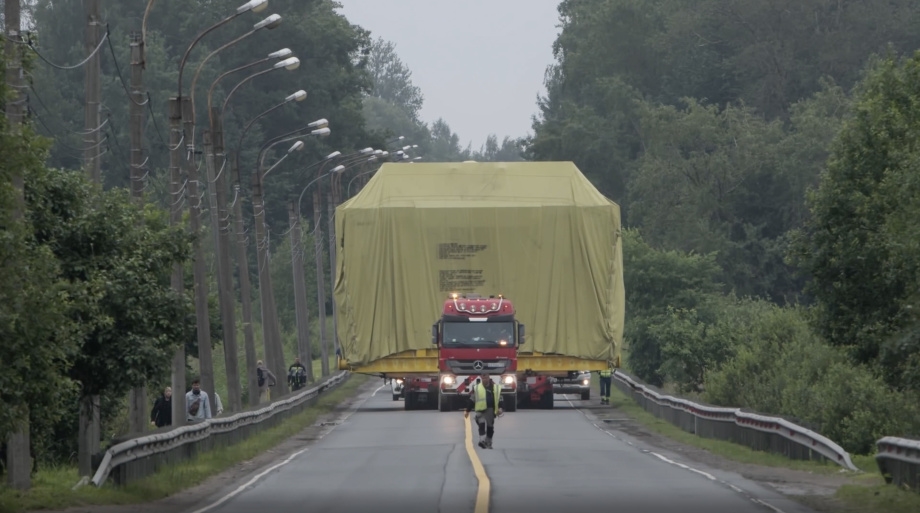

Продолжается транспортировка оборудования для ядерно-энергетического комплекса IV поколения, сооружаемого на площадке АО "Сибирский химический комбинат" в Северске Томской области. Для доставки крупногабаритного груза, изготовленного Машиностроительным дивизионом госкорпорации "Росатом", перекрываются дороги, меняется расписание поездов, на всем маршруте поднимаются линии электропередачи, а в некоторых случаях даже демонтируются светофоры. Дорога в Сибирь займет более двух месяцев.

Вместе с транспортировочной упаковкой общий вес груза составил почти 2000 тонн. Высота каждого из отгруженных изделий сравнима со средней "пятиэтажкой" и превышает 15 метров, ширина с упаковкой достигает 10 метров. Это намного больше габаритов реакторов и парогенераторов для традиционных АЭС большой мощности (диаметр корпуса реактора ВВЭР-1200 составляет 4,5 метра), сообщает пресс-служба Машиностроительного дивизиона "Росатома".
"Для организации логистики, чтобы защитить изделия в дороге, мы разработали и изготовили уникальную упаковку, вес которой 1000 тонн. По всему маршруту обеспечили свободный проезд. Договорились о выделении нам так называемых окон, в период которых мы могли провезти груз через железнодорожные переезды", – отметил технический директор завода "Ижора" Максим Исаев.
